Veur de wind is het windmolenproject van

Video's en andere media
Bekijk hier video's van de bouw en van aandacht in diverse media.

De afgelopen tijd zijn er verschillende filmpjes op Youtube geplaatst waarin de activiteiten rond de bouw zijn te volgen. Ook is er op diverse plekken aandacht geweest voor de realisatie van het project van veurdewind. Een aantal van de filmpjes en links naar diverse media vindt u hier:

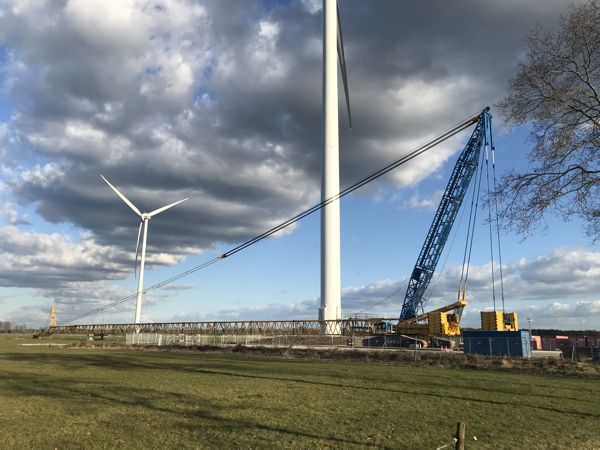

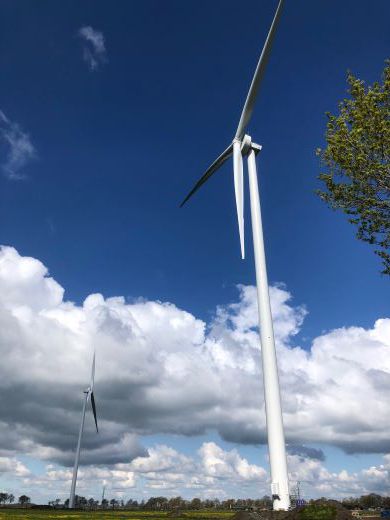

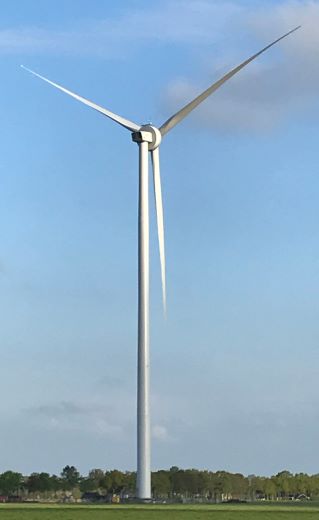

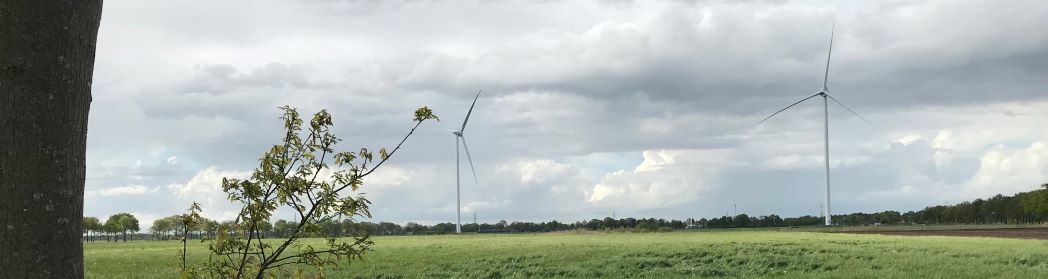

De molens staan er

Er is veel belangstelling voor onze windmolenlocaties aan de Meentjesweg en aan de Ebbenweg. Veel Nieuwleusenaren hebben er al een kijkje genomen. Dat is niet zo verassend, hoor. Het resultaat van enkele maanden bouwen mag er zijn. Beide windmolens van Nieuwleusen Synergie zijn inmiddels opgebouwd, ondanks de sterke wind van de afgelopen weken. Deze maakte het werken op hoogte er niet gemakkelijker op.

In de komende periode worden alle aansluitingen gemaakt en worden er diverse tests uitgevoerd. Dan zullen de molens ook voor het eerst gaan draaien.  Als de testen achter de rug zijn, gaan de molens stroom leveren.

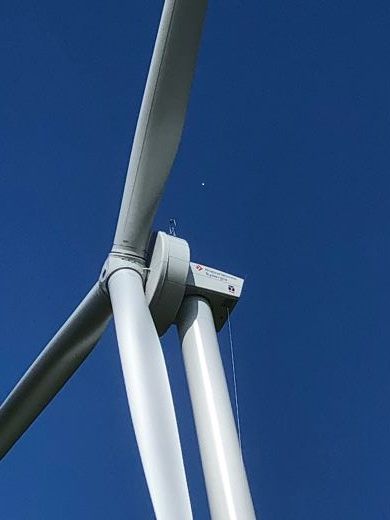

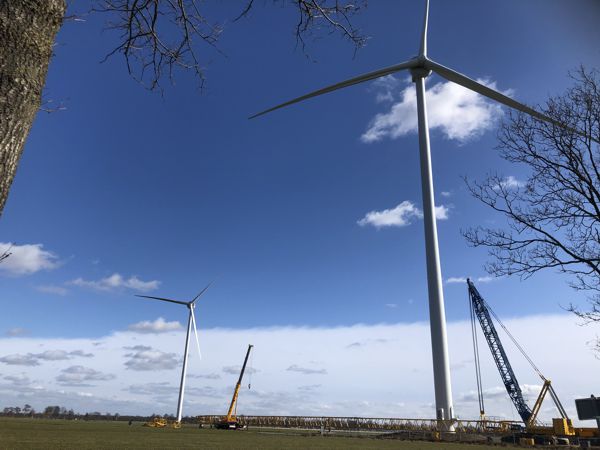

De wieken zitten er op

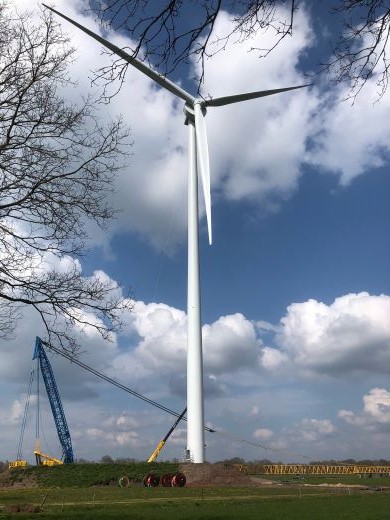

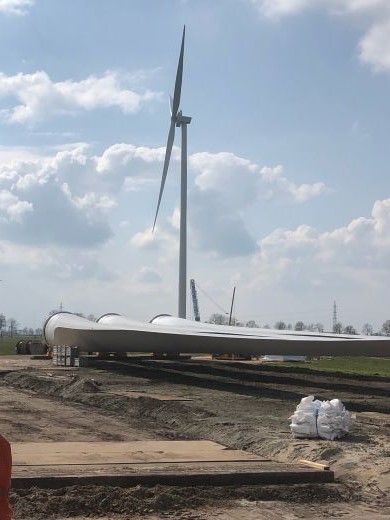

Op de helft

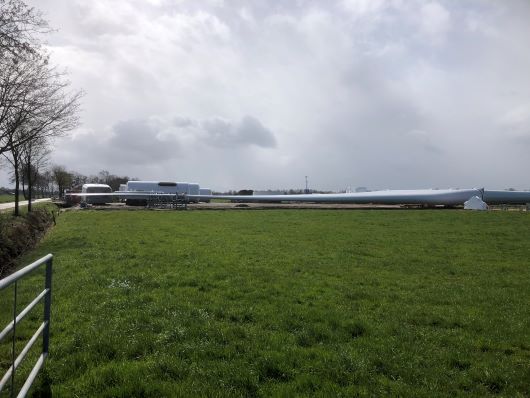

Drie stuks bevestigd. Er liggen aan de Ebbenweg nog drie wieken voor de andere windmolen van "veurdewind".

Eerste onderdelen de lucht in

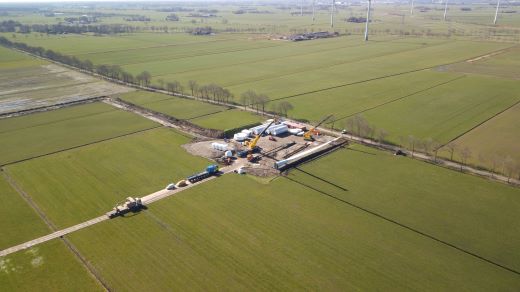

In de afgelopen weken zijn veel onderdelen van de windmolens op de beide locaties gearriveerd. Op bouwlocatie Meentjesweg is ook op afstand de voortgang goed te zien.



Ook wieken op locatie

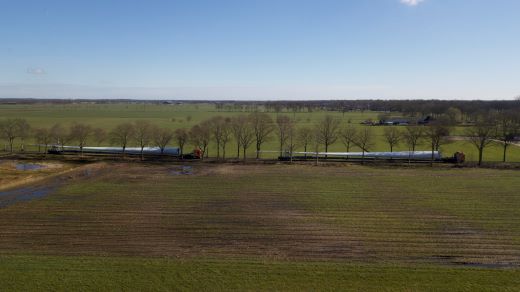

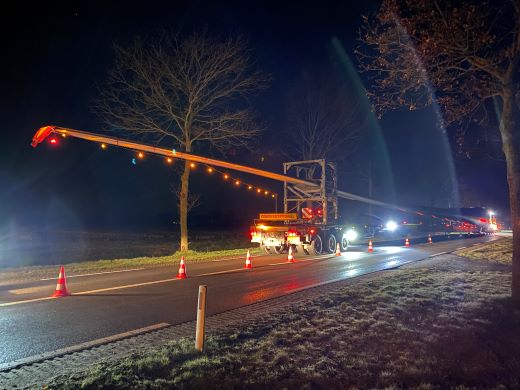

Ook het transport van de (6) wieken is van start gegaan. Het leverde indrukwekkende beelden op. En ook op de bouwlocaties zelf nemen de activiteiten toe.

Bekijk de video


Eerste onderdelen gearriveerd

De eerste onderdelen van de beide windmolens zijn in Nieuwleusen gearriveerd. Delen van de beide masten werden met zwaar transport aangevoerd.  Eenmaal aangekomen vervoeren de vrachtwagens de onderdelen over vele rijplaten. In de loop van volgende week wordt de hoofdkraan opgesteld die de onderdelen van de eerste windturbine op hun plaats brengt.


Binnenkort komen de molens

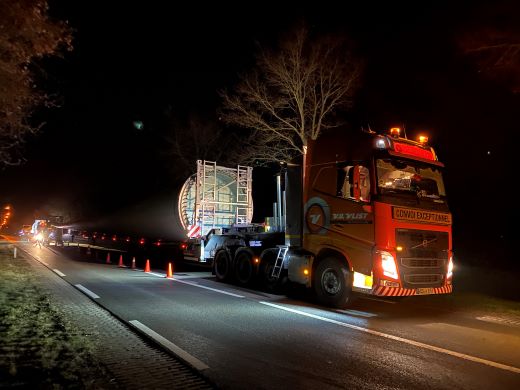

De twee windmolens gaan binnenkort getransporteerd worden naar de locatie aan de Ebbenweg en de Meentjesweg. De meeste onderdelen worden per boot naar Moerdijk gebracht en vandaar zullen ze met zwaar transport naar Nieuwleusen komen. Dit zal een spectaculair geheel worden. De langste onderdelen (de 6 wieken) zijn meer dan 60 meter!!


Om het mogelijk te maken dat de zware en lange onderdelen op de plek kunnen komen zullen er her en der aanpassingen plaatsvinden. Op bijgaande foto is te zien dat er aan het Westeinde een tijdelijke aanpassing is gedaan om manoeuvreerruimte te creëren voor het transport.


Beton is gestort

Na het heien van de funderingsgaten en het aanbrengen van al het bewapeningsstaal is nu ook het beton gestort. Voor elke molen is een dag gereden om alle benodigde beton aan te voeren.

De funderingsgaten zijn gevuld en de ankerkooi is ook helemaal volgestort met beton. Deze constructie moet er voor zorgen dat de molens straks stevig staan, ook in de heftigste storm.



Veel staal

Voor de bouw van de twee windmolens aan de Meentjesweg en Ebbenweg in Nieuwleusen wordt er 100 ton aan staal gevlochten, rondom de ankerkooi. De putbaas vertelde dat het dikste wapeningsstaal dat in de voet verwerkt wordt in de voet ongeveer 26 mm ‘rond’ is. De ankerkooi verbindt beton en metalen vlechtwerk in de fundatie én de windmolen. Betonvlechters maken met metalen staven en staaldraad een oersterk vlechtwerk tussen heipalen en ankerkooi.







Staal en beton voor windmolens Veur de Wind

De werkzaamheden voor de bouw van twee windmolens aan de Meentjesweg en Ebbenweg in Nieuwleusen zijn volop bezig. Momenteel wordt er 100 ton aan staal gevlochten, rondom de ankerkooi. Deze ankerkooi is belangrijk en vormt de verbinding tussen het beton en het metalen vlechtwerk in de fundatie én de windmolen. Met metalen staven en staaldraad maken betonvlechters een oersterk vlechtwerk tussen de heipalen en de ankerkooi. Dit houdt de fundatie stevig bij elkaar en zorgt voor onverwoestbaar gewapend beton dat sterk genoeg is om een windturbine overeind te houden.


Inkoopstation

Vorige week is het inkoopstation van het windpark aangevoerd en geplaatst. In het inkoopstation wordt de stroom van de windmolen op het landelijke elektriciteitsnet gezet. Hier zit ook de stroommeter, die precies meet hoeveel stroom is geproduceerd. Netwerkbeheerder Enexis verzorgt vanaf hier de aansluiting op het elektriciteitsnetwerk. Het lijkt erop dat Enexis hieraan begin volgend jaar zal beginnen.



Heipalen en betonmixers

Het maaiveld is door een loonwerker alweer een tijdje geleden op beide locaties afgegraven om ruimte voor de fundamenten te maken. Daarna heeft een heimachine zogenaamde vibropalen geheid. Hierbij is een buis met losse bodemplaat, de grond in geheid. De wapening wordt daarna in de buis gehangen en de buis volgestort met beton. Direct na het storten wordt de heibuis uit de grond getrokken, met een trilapparaat, waarbij de bodemplaat achterblijft.

Op de toegangswegen naar de bouwlocaties zal deze weken bouwverkeer en met name een aantal betonmixers extra drukte veroorzaken.


Voorjaar

De beide windmolens komen eind januari 2021 naar Nieuwleusen en leveren enkele maanden later, misschien al wel in maart, energie. Het Duitse Enercon, is producent en leverancier.

De molens die Nieuwleusen Synergie plaatst hebben ieder een vermogen van 4,2 MW en

wekken ieder 13 miljoen kWh per jaar op (13.000 MWh). De twee molens leveren samen genoeg

elektriciteit voor ruim 8.000 huishoudens.
